Déploiement et mise à l'échelle8 min de lecture

Transformer l'IoT en système d'exploitation reproductible dans une usine existante

DBR77 Team · Publié le

L'IoT devient un système d'exploitation reproductible quand chaque donnée est reliée à une décision précise, à un responsable et à un rythme fixe : une revue quotidienne des pertes de 10 minutes, une résolution hebdomadaire des principales pertes, une mise à jour mensuelle des standards et une revue trimestrielle de gouvernance. Avec ce rythme, les décisions deviennent prévisibles et survivent aux relèves d'équipe, aux nouveaux responsables et au turnover.

Dans le langage de l'usine, un système d'exploitation est simplement la façon dont l'usine décide : qui regarde quoi, quand, et ce qu'il est autorisé à modifier. Cet article montre comment les données IoT alimentent chaque niveau, comment vérifier que cela fonctionne et comment le maintenir quand les personnes changent de poste.

Transformer l'IoT en système d'exploitation reproductible dans une usine existante

Ce que signifie « système d'exploitation » dans l'atelier

C'est un calendrier de réunions et un ensemble de règles sur qui décide quoi ; le logiciel ne fournit que les données. Dans une usine existante, le rythme fonctionne de la même façon pour une presse des années 1990 équipée d'un capteur fixé par serrage et pour une nouvelle cellule robotisée lue via OPC UA.

La pratique Lean connaît cela depuis longtemps. Le Lean Enterprise Institute décrit le travail standardisé comme la base de l'amélioration, revue et mise à jour quand les conditions changent. Le cycle PDCA se termine par « Agir » : standardiser le changement ou recommencer. L'IoT apporte des faits fiables et horodatés là où la plupart des usines s'en remettaient à la mémoire.

Lors de la conférence ITM Industry Europe 2026, DBR77 a enregistré sept interventions sur l'IA en usine (enregistrements, en polonais). Dans sa synthèse, Paweł Dera, de DBR77, a retenu l'enseignement qui revenait dans chaque intervention : l'IA et les données ne deviennent utiles que lorsqu'elles sont reliées à une décision précise avec un responsable, et non à « nous voulons être davantage pilotés par les données ». En pratique, un modèle vaut la peine d'être déployé lorsqu'il raccourcit le temps de réaction d'un superviseur ou indique à la maintenance par où commencer, car ces deux effets se mesurent.

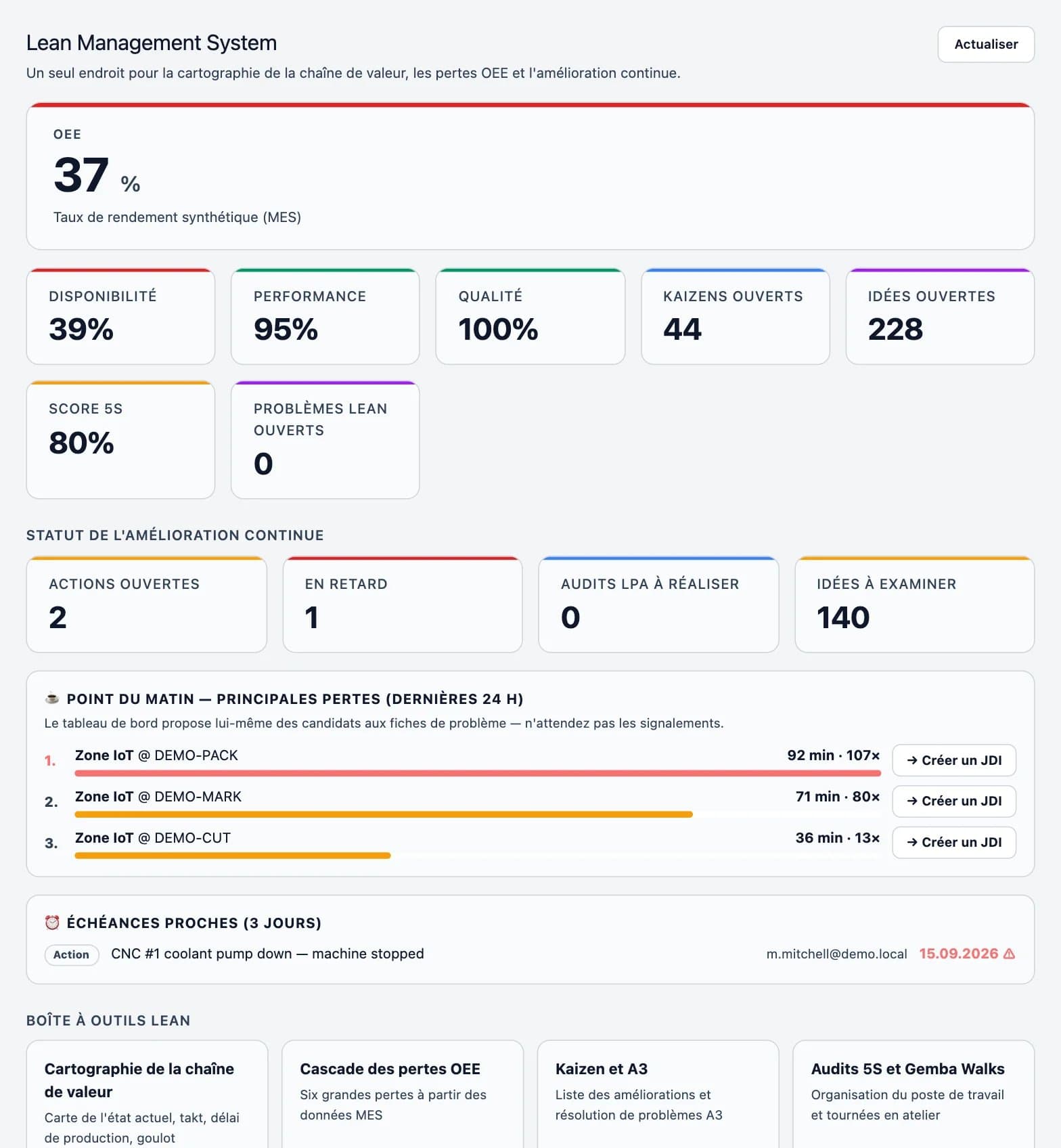

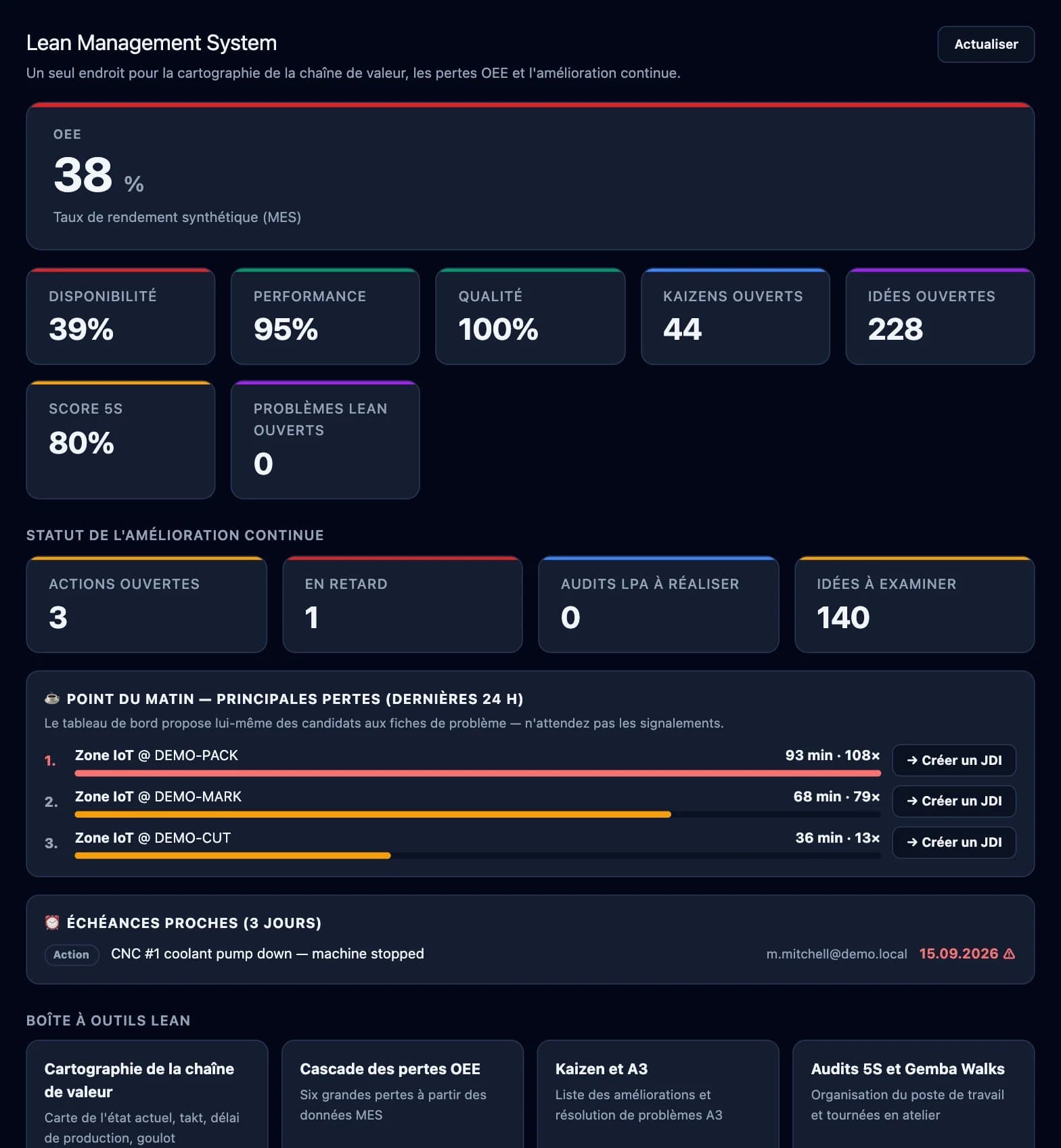

Capture d'écran de la plateforme DBR77 : Lean Management System (OEE et principales pertes)Capture d'écran de la plateforme DBR77 : Lean Management System (OEE et principales pertes)
Écran de la plateforme DBR77 : Lean Management System (OEE et principales pertes). Données de l'usine de démonstration.

Les quatre niveaux du rythme

Chaque niveau comporte une réunion, un jeu de données, un type de décision et un responsable. Le responsable est un rôle, si bien que le système continue de tourner quand une personne quitte l'entreprise.

Rythme Réunion Données utilisées Décision prise Responsable
Quotidien Revue des pertes de 10 minutes en début de poste Les trois principales pertes des 24 dernières heures en minutes, tâches ouvertes, temps de réaction Quelle perte fait l'objet d'une action aujourd'hui, et qui la prend en charge Chef d'équipe
Hebdomadaire Résolution des principales pertes, 45 à 60 minutes Pareto des arrêts par cause pour la semaine, arrêts récurrents, temps de réparation Cause racine et contre-mesure pour la première perte, avec responsable et date Responsable de production avec la maintenance
Mensuel Mise à jour des standards Données avant et après les contre-mesures, usage de la liste des causes, seuils d'alerte Quelle contre-mesure devient un standard : instruction de travail, tâche de maintenance, seuil Directeur d'usine ou responsable amélioration continue
Trimestriel Revue de gouvernance Qualité des données, journal des définitions, couverture des machines, tableau de bord Modifications de définitions, prochaines lignes, investissements Directeur d'usine avec l'IT/OT et la qualité

Le niveau quotidien est limité à dix minutes, et tout ce qui demande plus de temps passe en réunion hebdomadaire.

Comment les données IoT alimentent chaque niveau

Quotidien. Le statut machine en temps réel montre chaque arrêt au moment où il se produit. Les opérateurs choisissent la cause sur la machine en environ deux secondes, et chaque alerte devient une tâche avec un responsable. Dès le lendemain matin, les trois principales pertes sont classées en minutes, selon des catégories comme les six grandes pertes.

Hebdomadaire. L'équipe regarde quels arrêts se répètent, sur quelle machine et sur quel poste. Un arrêt qui semble aléatoire jour après jour révèle souvent une régularité à l'échelle de la semaine.

Mensuel. Les données confirment si une contre-mesure a fonctionné. Comparez quatre semaines avant et quatre semaines après. Si la perte a diminué, mettez le standard à jour. Sinon, la contre-mesure retourne en réunion hebdomadaire.

Trimestriel. On vérifie les définitions, les responsables et la qualité des données, comme décrit dans la gouvernance IoT après la première année.

Sur une ligne de conditionnement de carton ondulé, le niveau quotidien a suffi à faire passer le temps de réaction moyen aux arrêts de 24 à 9 minutes, comme le décrit notre article sur la réduction des arrêts grâce aux données en temps réel.

Une fois le rythme stabilisé, une partie de la réponse peut être automatisée. DBR77 IRIS décrit cela comme une exécution en boucle fermée : l'IA recommande, l'humain valide, le système exécute. Notre article sur le passage de la visibilité à la réponse en boucle fermée explique quand cette étape a du sens.

Voulez-vous voir ce rythme sur vos propres données ?

Nous faisons correspondre vos réunions actuelles aux quatre niveaux et montrons quelles données IoT chacun utiliserait.

Échanger avec nous

Les signes que le système d'exploitation fonctionne

Vous saurez que le rythme est installé quand :

  • la revue quotidienne démarre à l'heure, sans que le directeur d'usine soit présent ;
  • aucune perte ne reste en tête du Pareto plus de quatre semaines sans contre-mesure ;
  • le temps de réaction aux arrêts reste stable ou continue de baisser ;
  • la part des arrêts sans cause reste faible, par exemple inférieure à 10 % ;
  • les standards changent chaque mois, et chaque changement s'appuie sur des données ;
  • chaque superviseur peut dire quelle décision chaque écran soutient, et les écrans qui n'en soutiennent aucune ont été supprimés.

Comment il survit aux changements de personnes

Un bon chef d'équipe peut faire tourner une ligne grâce à son seul talent, mais quand cette personne part, les résultats baissent en quelques semaines. Si le rythme est écrit, son successeur hérite de la méthode en même temps que des données.

Quatre pratiques le rendent durable :

  1. Décrire chaque réunion sur une page : ordre du jour, données, décision, rôle responsable, durée maximale.
  2. Attribuer les responsabilités par rôle. Les alertes, les tâches et les listes de causes appartiennent au « chef d'équipe, ligne 3 », si bien qu'une passation de poste les transfère automatiquement.
  3. Intégrer les nouveaux superviseurs par les réunions : deux semaines dans les revues quotidiennes et hebdomadaires avant de les animer.
  4. Tenir le journal des modifications. Quand quelqu'un demande pourquoi un seuil est de 5 minutes, la réponse figure dans le journal, avec les données qui la justifient.

Par où commencer si une ligne tourne déjà

Commencez par la revue quotidienne sur la ligne qui dispose déjà de données en temps réel. Ajoutez la réunion hebdomadaire après environ quatre semaines, une fois les causes saisies de façon régulière. La mise à jour mensuelle des standards suit les premières contre-mesures, et la revue trimestrielle démarre quand une deuxième ligne est en service. C'est le même ordre que pour le passage d'un pilote à un standard d'usine, appliqué aux réunions.

McKinsey décrit comment de nombreuses entreprises restent bloquées au stade du pilote. Avec un rythme qui tourne, chaque nouvelle ligne rejoint simplement des réunions qui existent déjà.

Questions fréquentes

Combien de temps faut-il pour mettre en place le rythme ?

La revue quotidienne peut démarrer dès la première semaine de données en direct. Un rythme complet à quatre niveaux prend en général deux à trois mois, car les niveaux mensuel et trimestriel ont besoin de résultats à examiner.

Est-ce différent du management visuel quotidien du Lean ?

C'est du management quotidien Lean, alimenté par les données machines. Les pertes, les causes et les temps de réaction proviennent d'événements horodatés, si bien que les discussions partent de faits.

Et si les superviseurs voient la revue quotidienne comme du reporting supplémentaire ?

C'est qu'elle est trop longue, ou que rien n'y est décidé. Limitez-la à dix minutes et terminez-la par une action et un responsable.

Où l'IA s'insère-t-elle dans tout cela ?

Aux endroits où une décision existe déjà. Un modèle qui classe ce que la maintenance doit vérifier en premier, ou qui accélère la réaction d'un superviseur, s'insère dans le niveau quotidien ou hebdomadaire.

Conclusion

L'essentiel du travail porte sur le calendrier et sur l'attribution des responsabilités par rôle, et une seule ligne avec des données en temps réel suffit pour commencer. La première étape est une description d'une page de la revue quotidienne de cette ligne (ordre du jour, données, décision, rôle responsable et limite de dix minutes), que le chef d'équipe animera au début du prochain poste.
