Was Sie in den ersten 90 Tagen IoT messen sollten und wie Sie den Nutzen eines Pilots bewerten
DBR77 Team · Veröffentlicht am
Messen Sie in den ersten 90 Tagen IoT zuerst die Reaktionszeit auf Stillstände und den Anteil der Stillstandszeit ohne Grund, die OEE zuletzt. Die Reaktionszeit können Sie ab dem Tag beeinflussen, an dem die Halle sichtbar wird. Die OEE ist ein Ergebnis, das Wochen später folgt.
In Woche drei hat sich die OEE meist noch nicht bewegt, deshalb sieht ein Pilot, der daran gemessen wird, wie ein Fehlschlag aus. Reaktionszeit und Qualität der Gründe zeigen innerhalb weniger Tage, ob das Werk die Daten nutzt. Dieser Artikel enthält einen 90-Tage-Messplan, ein Format für das Pilot-Review und die Fragen, die nach sechs Monaten anstehen.

Warum sich die Reaktionszeit vor der OEE bewegt
An einer Linie für Wellpappverpackungen, deren Zahlen das Werk bestätigt hat, sank die durchschnittliche Reaktionszeit auf einen Stillstand von 24 auf 9 Minuten, bevor die OEE zu steigen begann (vollständiger Fall).

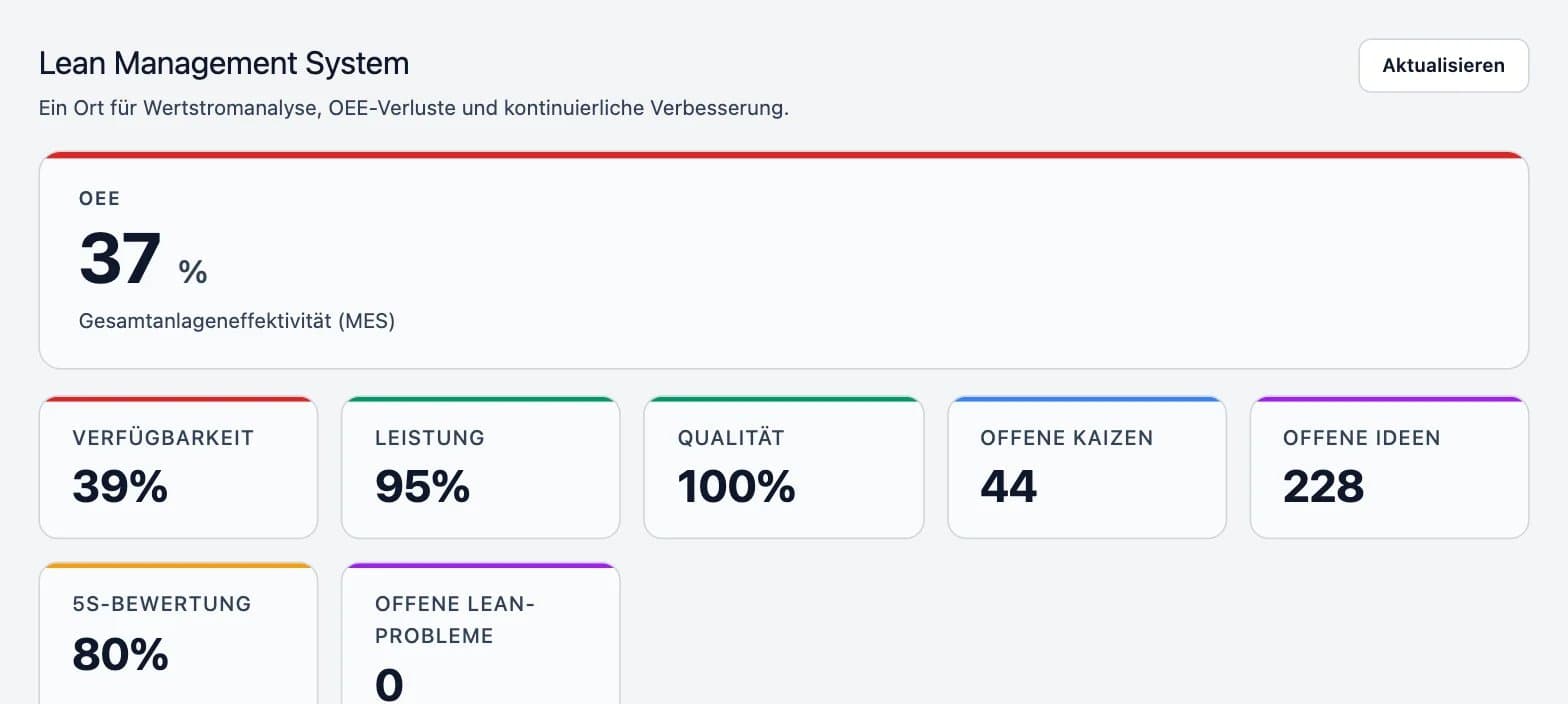

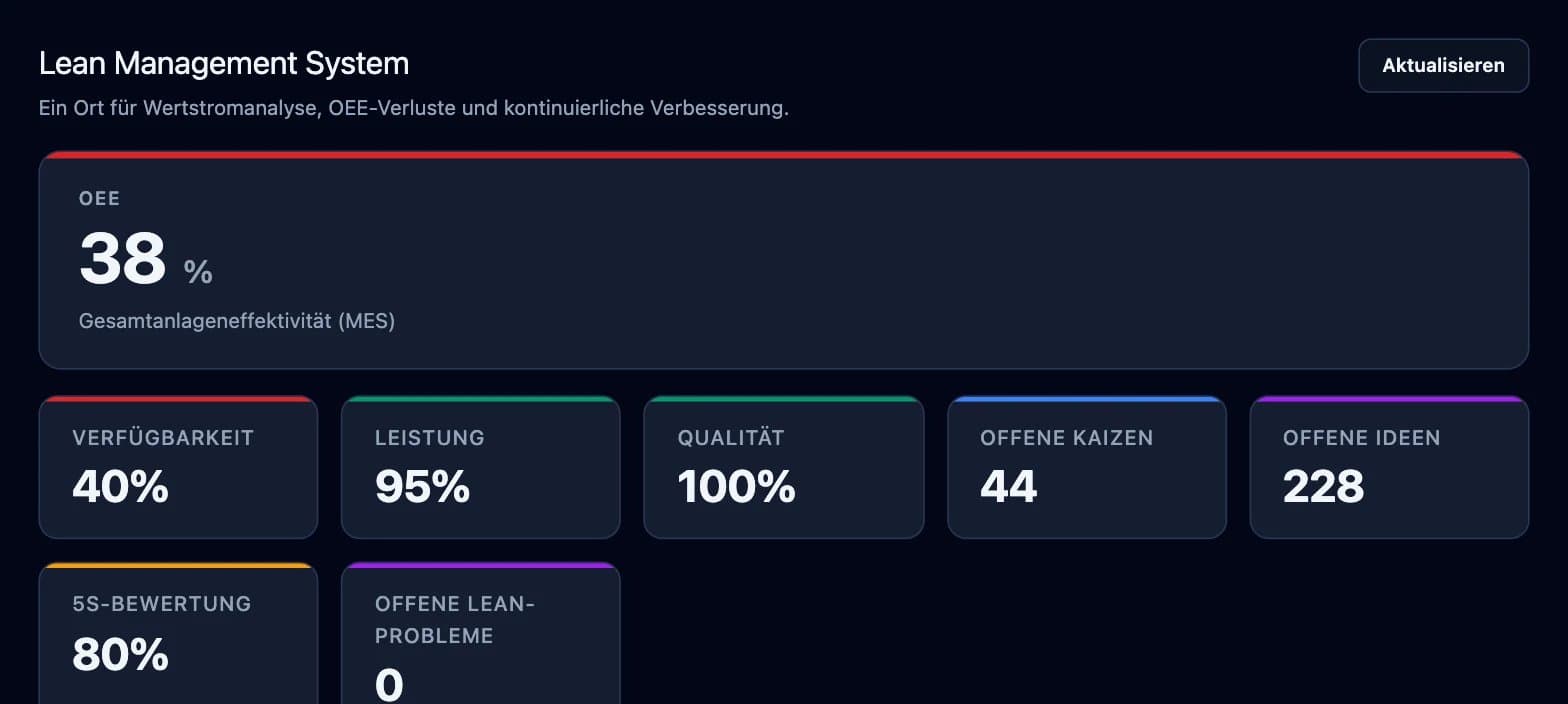

Die OEE multipliziert Verfügbarkeit, Leistung und Qualität. Vorne weist darauf hin, dass die meisten Hersteller eher bei 60 % OEE liegen als bei den 85 %, die oft als Weltklasse gelten. Diese Zahl zu bewegen braucht Zeit, weil sie von vielen Verlusten gleichzeitig abhängt.
Die Reaktionszeit hängt vor allem davon ab, wie schnell die richtige Person von einem Stillstand erfährt. Sobald jeder Stillstand live erscheint und an einen Verantwortlichen geht, sinken die Minuten schon in der ersten Woche. Vorne stellt fest, dass die meisten Unternehmen Kurzstillstände von deutlich unter fünf Minuten nicht genau erfassen. Die ersten Wochen mit Live-Daten machen diese Stillstände sichtbar, und erst ihre Behebung bewegt später die OEE.


Vereinbaren Sie den Entscheidungsvertrag vor dem Start des Pilots
Bevor das erste Gerät installiert wird, vereinbaren Sie mit dem Linienverantwortlichen einen schriftlichen Entscheidungsvertrag. Er umfasst:
- Fünf Kennzahlen, die an dieser Linie zählen, zum Beispiel Reaktionszeit, Anteil „unbekannter“ Stillstandszeit, Verfügbarkeit, Ausbringung pro Schicht und OEE.
- Einen Verantwortlichen pro Kennzahl, namentlich oder als Rolle, in der Schicht, in der gemessen wird.
- Einen Schwellenwert, der eine Maßnahme auslöst, etwa „Reaktionszeit über 15 Minuten an zwei Tagen in Folge bedeutet ein Review mit der Instandhaltung“.
- Die Erfolgskriterien des Pilots, schriftlich festgehalten und vom Sponsor unterschrieben.
Ein Beispiel für Erfolgskriterien: Reaktionszeit unter 10 Minuten und „unbekannt“ unter 10 % der Stillstandszeit bis Woche acht. Legen Sie die Zahlen anhand Ihrer eigenen Ausgangsbasis fest. Unser Artikel zu den ersten 30 Tagen zeigt, wie Sie diese Ausgangsbasis in Woche eins erfassen.
Halten Sie die Definitionen stabil. ISO 22400-2 gibt jeder Fertigungskennzahl eine Formel, eine Einheit und ein Zeitverhalten. Jede Linie sollte die OEE gleich berechnen, sonst halten spätere Vergleiche nicht.
Der Messplan für 30/60/90 Tage
Der erste Monat prüft, ob die Daten vollständig sind, der zweite, ob die Leute danach handeln, und der dritte, ob das Ergebnis Geld wert ist. Die Zielwerte unten sind Beispiele; legen Sie Ihre anhand der Ausgangsbasis fest.
| Zeitraum (Tage) | Kennzahl | Beispiel für Zielwert | Verantwortlich |
|---|---|---|---|
| 1–30 | Maschinen mit Live-Status | Alle Maschinen im Umfang der Pilotlinie | Projektleitung mit IT/OT |
| 1–30 | Stillstände mit an der Maschine erfasstem Grund | Über 80 % der Stillstände | Linienverantwortlicher |
| 31–60 | Durchschnittliche Reaktionszeit auf einen Stillstand | Unter 10 Minuten | Leitung Instandhaltung |
| 31–60 | Anteil „unbekannter“ Stillstandszeit | Unter 10 % | Schichtleiter |
| 31–60 | Innerhalb von 5 Minuten quittierte Alarme | Über 90 % | Schichtleiter |
| 61–90 | Verfügbarkeit und OEE im Vergleich zur Ausgangsbasis | Klarer Aufwärtstrend über 4 Wochen | Werksleiter |
| 61–90 | Wert der Verbesserung in Geld | Mit dem Controlling abgestimmt | Projektsponsor |
Nehmen Sie während des Pilots keine weiteren Kennzahlen dazu. Taucht eine neue Frage auf, notieren Sie sie für die Skalierungsphase.
Kennen Sie den Wert eines OEE-Punkts, bevor der Pilot startet
Der ROI-Rechner macht aus Ihren Schichten, Taktraten und Margen einen Wert pro OEE-Punkt, damit das Review an Tag 90 mit einer Zahl endet, die das Controlling akzeptiert.
Wie Sie das Pilot-Review durchführen
Halten Sie alle zwei Wochen ein kurzes Review und an Tag 90 ein vollständiges Review ab. Das vollständige Review dauert etwa eine Stunde. Laden Sie den Sponsor, den Linienverantwortlichen, die Leitung Instandhaltung, einen Schichtleiter und jemanden aus dem Controlling ein. Nutzen Sie jedes Mal dieselbe Agenda:
- Ausgangsbasis im Vergleich zu heute für die fünf Vertragskennzahlen, auf einer Seite.
- Die drei größten Verluste nach Minuten, und was jeweils dagegen getan wurde.
- Alarme, die ignoriert oder eskaliert wurden, und warum.
- Was Bediener und Schichtleiter sagen, vor dem Termin eingesammelt.
- Wert in Geld, nach der zu Beginn mit dem Controlling vereinbarten Methode.
- Die Entscheidung: Go, Verlängerung oder Stopp, mit einem Termin für den nächsten Schritt.
Geben Sie dem, was der Schichtleiter berichtet, echtes Gewicht, denn wenn die Halle die Alarme nützlich findet, verbessern sich in der Regel auch die Zahlen.
Die Go/No-go-Entscheidung zur Skalierung
McKinsey beschreibt, wie viele Unternehmen im „Pilot-Fegefeuer“ stecken bleiben und Piloten fahren, die nie skaliert werden. Das Gegenmittel ist ein Entscheidungstermin, der im Vertrag steht. An Tag 90 gibt es drei mögliche Ergebnisse:
- Go. Erfolgskriterien erreicht. Genehmigen Sie die nächsten Linien und einen Rollout-Plan. Lesen Sie, wie aus einem erfolgreichen Pilot ein Werksstandard wird.
- Verlängern. Die Daten sind vollständig, aber das Verhalten hat sich noch nicht geändert, zum Beispiel werden Gründe erfasst, doch die Reaktionszeit bleibt gleich. Verlängern Sie um vier bis sechs Wochen mit einer konkreten Korrektur.
- Stopp. Die Maschinen sind angebunden, aber niemand verantwortet die Reaktion, und der Sponsor kann das nicht ändern. Ein Stopp ist günstiger als ein Pilot, der ein Jahr lang läuft.
Ein Go braucht eine gemessene Verbesserung gegenüber der Ausgangsbasis und ein Team, das die Einrichtung wiederholen kann. Die Zahlen müssen nicht perfekt sein.
Was Sie nach sechs Monaten prüfen sollten
Nach sechs Monaten lautet die Frage, ob die Verbesserung hält und sich ausbreitet. Prüfen Sie vier Dinge:
- Abdrift. Ist die Reaktionszeit wieder gestiegen? Rutschen Gründe zurück zu „Sonstiges“?
- Grundlisten. Entfernen Sie Gründe, die niemand nutzt, und teilen Sie solche auf, die zwei verschiedene Probleme verbergen.
- Alarmlast. Zählen Sie die Alarme pro Verantwortlichem und Schicht. Steigende Zahlen bedeuten oft, dass Schwellenwerte nachjustiert werden müssen.
- Nutzen. Vergleichen Sie OEE und Stillstandsminuten mit dem ursprünglichen Business Case, in Geld.
Die Smart-Factory-Studie von Deloitte ergab, dass führende Anwender etwa doppelt so hohe Steigerungen der Arbeitsproduktivität meldeten wie andere Gruppen. Ein Rahmenwerk wie der Smart Industry Readiness Index hilft bei der Entscheidung, was als Nächstes dazukommt.
Häufige Fragen
Welche Kennzahl ist in den ersten 90 Tagen die wichtigste?
Die Reaktionszeit vom Stillstand bis zur ersten Maßnahme. Sie ist ab der ersten Woche beeinflussbar und zeigt, ob die Leute die Daten nutzen. Die OEE bestätigt das Ergebnis später.
Wann sollte sich die OEE verbessern?
Meist in der zweiten Hälfte des Pilots, sobald Gründe konsequent erfasst und die größten Verluste bearbeitet werden. Bis dahin sollte die Reaktionszeit bereits gesunken sein.
Wer sollte das Pilot-Review verantworten?
Der Projektsponsor leitet es, aber der Linienverantwortliche präsentiert die Zahlen. Präsentieren die IT oder der Anbieter sie, betrachtet die Produktion den Pilot als Projekt von jemand anderem.
Was, wenn der Pilot seine Ziele verfehlt?
Finden Sie heraus, welcher Teil gescheitert ist: die Daten, die Reaktion oder der Nutzen. Datenlücken werden mit Hardware behoben, langsame Reaktion mit Verantwortlichen und Eskalationsregeln. Nur ein fehlender Nutzen ist ein Grund für den Stopp.
Fazit
Der größte Teil der Vorbereitung ist vor dem ersten Tag erledigt: die Vertragskennzahlen mit benannten Verantwortlichen, die vom Sponsor unterschriebenen Erfolgskriterien und der Termin der Entscheidung an Tag 90. Danach zeigt die 30/60/90-Tabelle jedem Verantwortlichen, worauf er wann achten muss. Eine Frage sollten Sie mit dem Controlling klären, bevor die erste Maschine angebunden wird: wie ein OEE-Punkt bewertet wird, denn das Review an Tag 90 endet mit genau dieser Zahl.
Planen Sie einen Pilot, bei dem die Erfolgskriterien zuerst feststehen
Wir legen Ausgangsbasis, die fünf Kennzahlen, die Verantwortlichen und die Entscheidung an Tag 90 gemeinsam mit Ihnen fest, bevor die erste Maschine angebunden wird.
Quellen
- Vorne, World-Class OEE, 2026
- Vorne, The Six Big Losses, 2026
- ISO, ISO 22400-2: Key performance indicators for manufacturing operations management, 2014
- McKinsey & Company, IoT value set to accelerate through 2030, 2021
- Deloitte Insights, Driving value from smart factory technologies, 2019
- DBR77, Smart Industry Readiness Index (SIRI), 2026
- DBR77 IIoT Pilotdaten, Linie für Wellpappverpackungen (Kunde anonym), 2026
