Od widoczności do zamkniętej pętli reakcji: priorytety utrzymania ruchu i zmiany planu
DBR77 Team · Opublikowano
Rozszerz widoczność o zamkniętą pętlę reakcji, gdy dane z maszyn są zaufane, a każdy alarm ma już właściciela. Kolejnym krokiem jest zestaw spisanych zasad, które dla każdego wzorca sygnałów decydują, kto działa, jak szybko i na jakim poziomie: szybka naprawa, priorytet utrzymania ruchu, zmiana planu albo ustrukturyzowane rozwiązywanie problemu.
Widoczność pokazuje, co wydarzyło się na linii; zamknięta pętla dodatkowo przypisuje kolejne działanie i pozwala sprawdzić, że zostało wykonane. Na jednej linii do produkcji opakowań z tektury falistej zamiana każdego zdarzenia w alarm, a każdego alarmu w śledzone zadanie z właścicielem skróciła czas reakcji na postój z 24 do 9 minut.

Kiedy jesteś gotowy zamknąć pętlę
Zanim dodasz zasady reakcji, sprawdź na linii następujące warunki:
- Stany maszyn są zaufane przez produkcję i utrzymanie ruchu.
- „Nieznane” to mały udział przestojów, na przykład poniżej 10%.
- Każdy alarm ma właściciela i czas potwierdzenia.
- Krótki codzienny przegląd głównych strat już się odbywa.
- Mierzysz czas reakcji, więc widzisz, czy nowe zasady pomagają.
Jeśli alarmy są nadal ignorowane, najpierw napraw to. Nasz artykuł o dlaczego alarmy z maszyn zawodzą na hali omawia typowe przyczyny.


Jak zamieniać sygnały w priorytety utrzymania ruchu bez szumu
Przemysł procesowy ma już standard dla alarmów: ISA-18.2 traktuje zarządzanie alarmami jako cykl życia, od spisanej filozofii, przez racjonalizację, po monitorowanie i audyt. Alarmy z maszyn w zakładach dyskretnych wymagają tej samej dyscypliny, więc każdy alarm powinien mieć uzasadnienie istnienia, priorytet i oczekiwane działanie.
Dla utrzymania ruchu sortuj sygnały według czterech pytań:
- Czy uderza w wąskie gardło albo w linię bez bufora?
- Czy się powtarza na tej samej maszynie lub podzespole?
- Czy to ryzyko bezpieczeństwa lub jakości?
- Ile kosztuje jeden dzień opóźnienia w utraconej produkcji lub wtórnych uszkodzeniach?
Vorne rozdziela awarie od drobnych postojów, które zwykle trwają minutę lub dwie i nie wymagają pracowników utrzymania ruchu. Drobne postoje zostają przy operatorze i są liczone. Do planowania utrzymania ruchu trafiają tylko wzorce, które przechodzą powyższe pytania. Gdy wzorzec wymaga części lub okna postojowego, staje się zleceniem w CMMS; zasady tego opisuje artykuł kiedy integrować IIoT z MES, ERP i CMMS.
W DBR77 to sortowanie wykonuje DBR77 Vector. Zamienia przychodzące sygnały w odpowiedź na pytanie „na co reagować najpierw” i działa wewnątrz granicy IT/OT zakładu, a nie w publicznej chmurze, co ma znaczenie w przeglądach bezpieczeństwa opartych na ISA/IEC 62443.
Drabina reakcji: kto działa na jaki sygnał
Poniższa drabina przypisuje każdemu wzorcowi jeden poziom reakcji i jednego właściciela. Progi są poglądowe; ustal własne z utrzymaniem ruchu i planowaniem.
| Wzorzec sygnału | Poziom reakcji | Kto działa |
|---|---|---|
| Pojedynczy postój krótszy niż 5 minut, usunięty przy maszynie | Szybka naprawa, przyczyna zarejestrowana | Operator |
| Postój dłuższy niż 15 minut lub wymagający technika | Zadanie utrzymania ruchu, eskalacja po 5 minutach bez potwierdzenia | Technik na zmianie |
| Ta sama usterka 3 lub więcej razy w tygodniu | Planowane zlecenie pracy, sprawdzenie przyczyny | Planista utrzymania ruchu |
| Strata wąskiego gardła większa niż bufor przed terminem zlecenia | Przegląd zmiany planu | Planista produkcji z brygadzistą |
| Ta sama strata w pierwszej trójce przez dwa tygodnie albo reklamacja klienta | A3 lub 8D | Właściciel linii z zespołem międzyfunkcyjnym |
| Zdarzenie bliskie wypadku z kamery lub czujnika | Zabezpieczenie i wpis do rejestru BHP | Brygadzista i BHP |
Zamknij pętlę w całym zakładzie

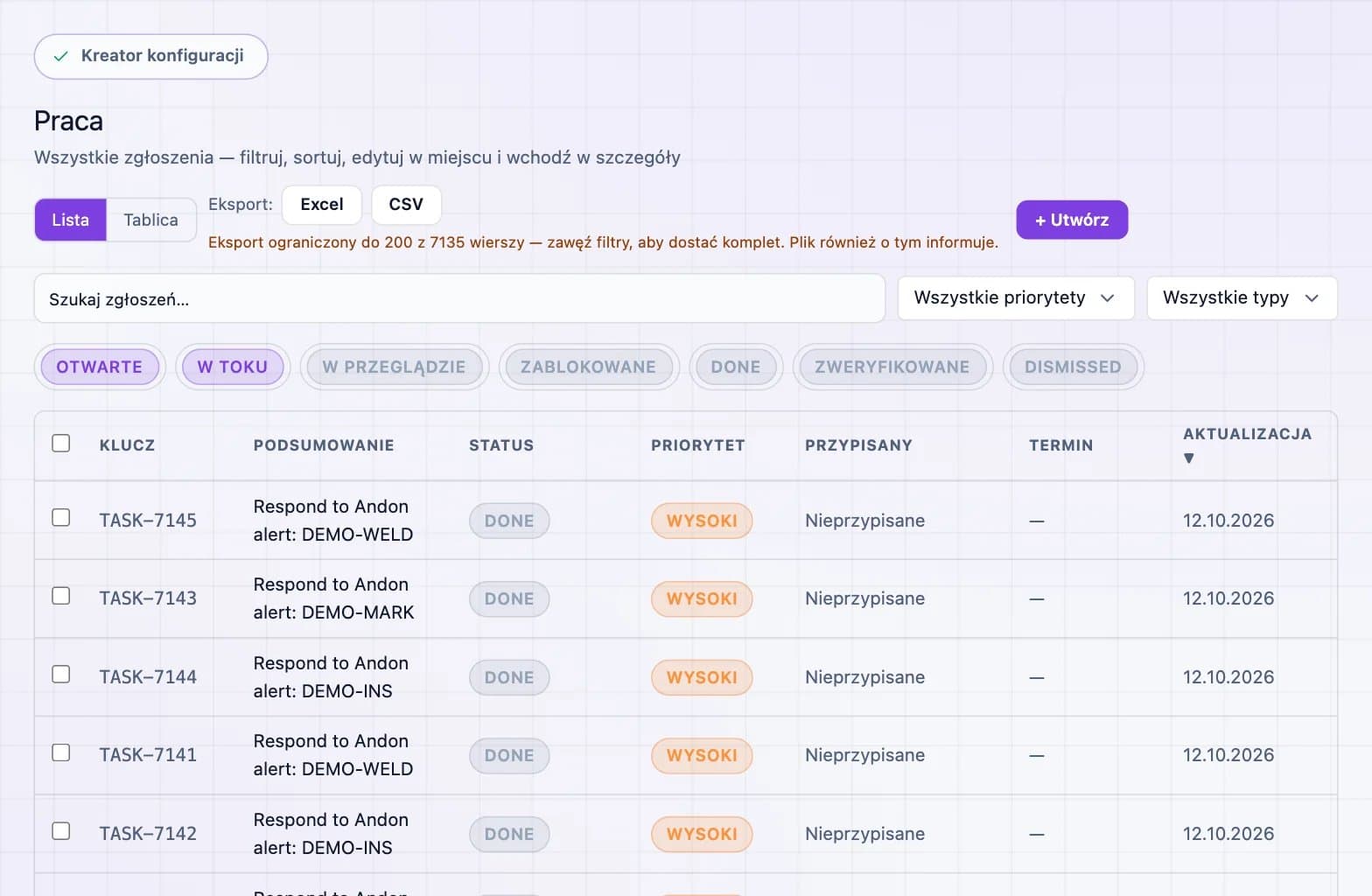

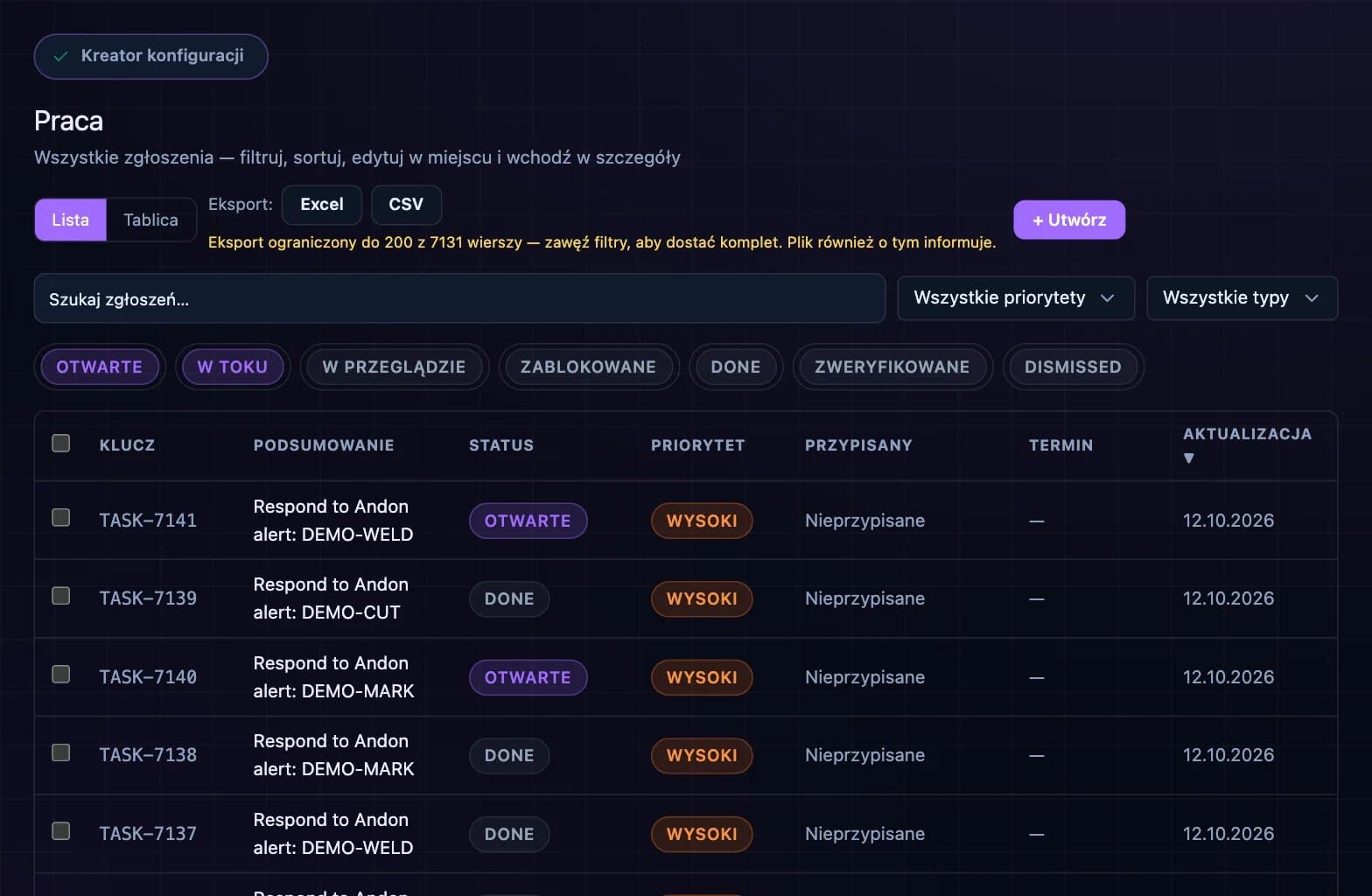

DBR77 IRIS zamienia zdarzenia z maszyn i kamer w zadania, zlecenia i przeglądy planu z właścicielem oraz śledzi każdą reakcję aż do zamknięcia.
Kiedy dane w czasie rzeczywistym powinny zmieniać plan produkcji
Planista, który ignoruje halę do jutra, traci produkcję, podobnie jak ten, który przeplanowuje co godzinę. Poglądowe reguły dla zakładu pracującego na dwie zmiany, które pozwalają uniknąć obu skrajności:
- Zamroź bieżącą zmianę. Brygadzista obsługuje zmiany w trakcie zmiany.
- Przeglądaj w stałych punktach, na przykład na początku zmiany i w jej połowie.
- Przeplanuj tylko przy realnym wyzwalaczu: postój wąskiego gardła dłuższy niż bufor, brakujący materiał blokujący zlecenie albo zagrożony termin.
- Najpierw zmieniaj kolejność, potem moce. Zamiana dwóch zleceń jest tańsza niż dodanie zmiany.
Zanim większa zmiana trafi na halę, przetestuj ją. Cyfrowy bliźniak linii może przeprowadzić nową kolejność z rzeczywistymi czasami cykli i wzorcami postojów oraz pokazać jej wpływ na produkcję i terminy, zanim planista podejmie decyzję.
Kiedy sygnał powinien otworzyć A3 lub 8D
Strata, która wraca bez względu na to, jak szybka jest reakcja, wymaga ustrukturyzowanego rozwiązywania problemów. Ustal próg z góry, na przykład ta sama strata w pierwszej trójce przez dwa tygodnie albo usterka wracająca po dwóch zleceniach pracy.
Dobierz metodę do problemu. Lean Enterprise Institute opisuje raport A3 jako jedną kartkę zawierającą problem, analizę, działania zaradcze i plan działania, co pasuje do strat na poziomie linii. ASQ opisuje 8D jako metodę dla problemów, których przyczyna nie jest oczywista lub które przecinają działy, na przykład reklamacje klientów.
Dzięki danym z IoT opis problemu w obu metodach opiera się na rzeczywistych minutach i liczbach, a po wdrożeniu działania zaradczego te same dane pokazują, czy strata rzeczywiście spadła.
Jak utrzymać pętlę zamkniętą
Aby sprawdzić, czy pętla pozostaje zamknięta, co miesiąc przeglądaj niewielki zestaw liczb:
- czas potwierdzenia i czas naprawy według kategorii postojów;
- udział zadań zamkniętych z potwierdzoną przyczyną;
- wskaźnik powtarzalności najczęstszych usterek;
- zmiany planu w tygodniu i ile z nich wynikało z realnych wyzwalaczy;
- otwarte przypadki A3 i 8D oraz ich wiek.
Usuwaj zasady, które generują szum, i dodawaj tam, gdzie straty się przesuwają. Nasz artykuł o IoT jako powtarzalnym systemie operacyjnym opisuje, jak staje się to rutyną zakładu, a DBR77 IRIS prowadzi pętlę na wszystkich liniach.
Najczęstsze pytania
Jak uniknąć zmęczenia alarmami, gdy dodajemy kolejne zasady?
Każda zasada musi mieć uzasadnienie, właściciela i oczekiwane działanie. Co miesiąc sprawdzaj liczbę alarmów na zmianę. Zasady, które rzadko prowadzą do działania, należy usunąć lub połączyć.
Czy planista powinien widzieć każdy alarm z maszyny?
Nie. Planiści powinni dostawać tylko zdarzenia zagrażające wąskiemu gardłu, przepływowi materiału lub terminowi. Cała reszta zostaje na zmianie.
Kiedy wystarczy A3, a kiedy potrzebujemy 8D?
A3 pasuje do straty na jednej linii, którą może rozwiązać mały zespół. 8D sprawdza się w problemach z niejasną przyczyną źródłową, przecinających działy albo takich, które dotarły do klienta.
Gdzie działa DBR77 Vector?
Wewnątrz granicy IT/OT zakładu. Dzięki temu dane z maszyn pozostają pod Twoją kontrolą, a przeglądy bezpieczeństwa są krótsze.
Co zmienia się najpierw, gdy pętla jest zamknięta?
Zwykle czas reakcji, bo właściciele i eskalacja działają od pierwszego dnia. Powtarzalność usterek i stabilność planu poprawiają się w kolejnych miesiącach.
Podsumowanie
Jeśli alarmy na linii są nadal ignorowane, zacznij od artykułu dlaczego alarmy z maszyn zawodzą na hali, a zasady dodawaj dopiero potem. W przeciwnym razie weź powyższą tabelę drabiny reakcji, zastąp poglądowe progi wartościami uzgodnionymi z utrzymaniem ruchu i planowaniem i wskaż jednego właściciela dla każdego wiersza. Od pierwszego tygodnia śledź czas potwierdzenia i czas naprawy według kategorii postojów, bo czas reakcji zwykle zmienia się jako pierwszy.
Zobacz zamkniętą pętlę na żywej linii
Podczas 30-minutowego demo online pokazujemy, jak postój staje się zadaniem, zleceniem lub przeglądem planu i jak śledzona jest każda reakcja.
Źródła
- ANSI, ANSI/ISA 18.2: Alarm Systems in the Process Industries, 2016
- Vorne, The Six Big Losses
- ASQ, What is 8D? Eight Disciplines Problem Solving Process
- Lean Enterprise Institute, A3 Problem-Solving: A Resource Guide
- ISA, ISA/IEC 62443 series of standards
- Dane z pilotażu DBR77 IIoT, linia do produkcji opakowań z tektury falistej (klient anonimowy), 2026
