IoT導入の最初の90日間で何を測るか、パイロットの価値をどう評価するか

DBR77 Team · 公開日

IoT導入の最初の90日間は、まず停止への対応時間と、理由のない停止の割合を測ります。OEEは最後です。対応時間は現場が見えるようになったその日から自分たちでコントロールできますが、OEEは数週間遅れてついてくる結果の指標だからです。

3週目の時点ではOEEはまだ動いていないことが多く、OEEで評価したパイロットは失敗に見えます。対応時間と理由入力の質を見れば、工場がデータを使っているかどうかが数日でわかります。この記事では、90日間の測定計画、パイロットの評価の進め方、6か月後に確認すべき問いを紹介します。

IoT導入の最初の90日間で何を測るか、パイロットの価値をどう評価するか

OEEより先に対応時間が動く理由

工場側が数字を確認しているある段ボール包装ラインでは、OEEが上がり始める前に、停止への平均対応時間が24分から9分に短縮しました(事例の詳細)。

OEEは、稼働率、性能、品質の掛け算です。Vorneによると、ほとんどの製造業者のOEEは60%前後で、世界トップクラスとよく言われる85%には遠く及びません。この数字を動かすには時間がかかります。多くのロスに同時に左右されるからです。

対応時間を主に左右するのは、適任者が停止をどれだけ早く知るかです。すべての停止がリアルタイムで表示され、担当者に届くようになれば、最初の週から分数が減り始めます。Vorneは、ほとんどの企業が5分を大きく下回るチョコ停を正確に追跡していないと指摘しています。リアルタイムのデータが入る最初の数週間でこうした停止が見えるようになり、それを解消することで後からOEEが動きます。

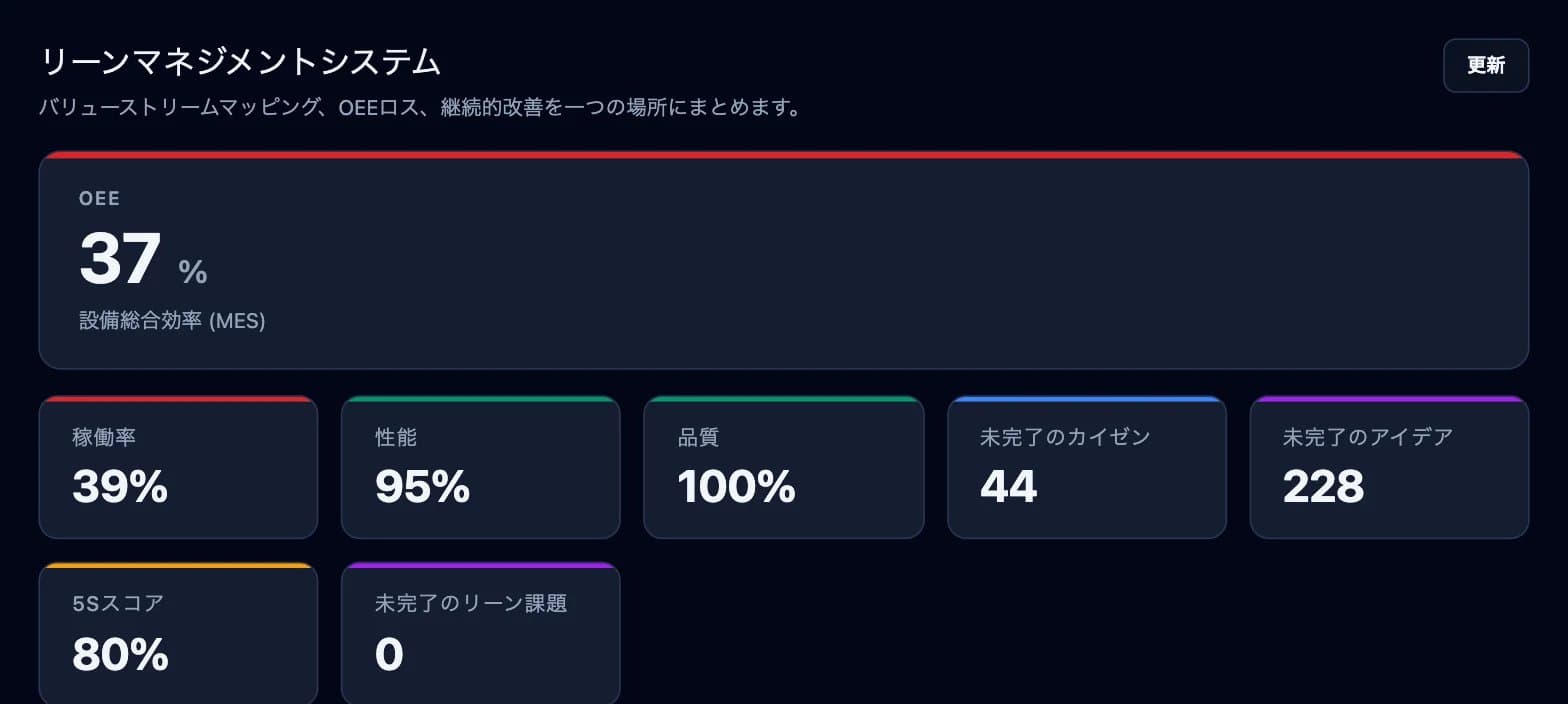

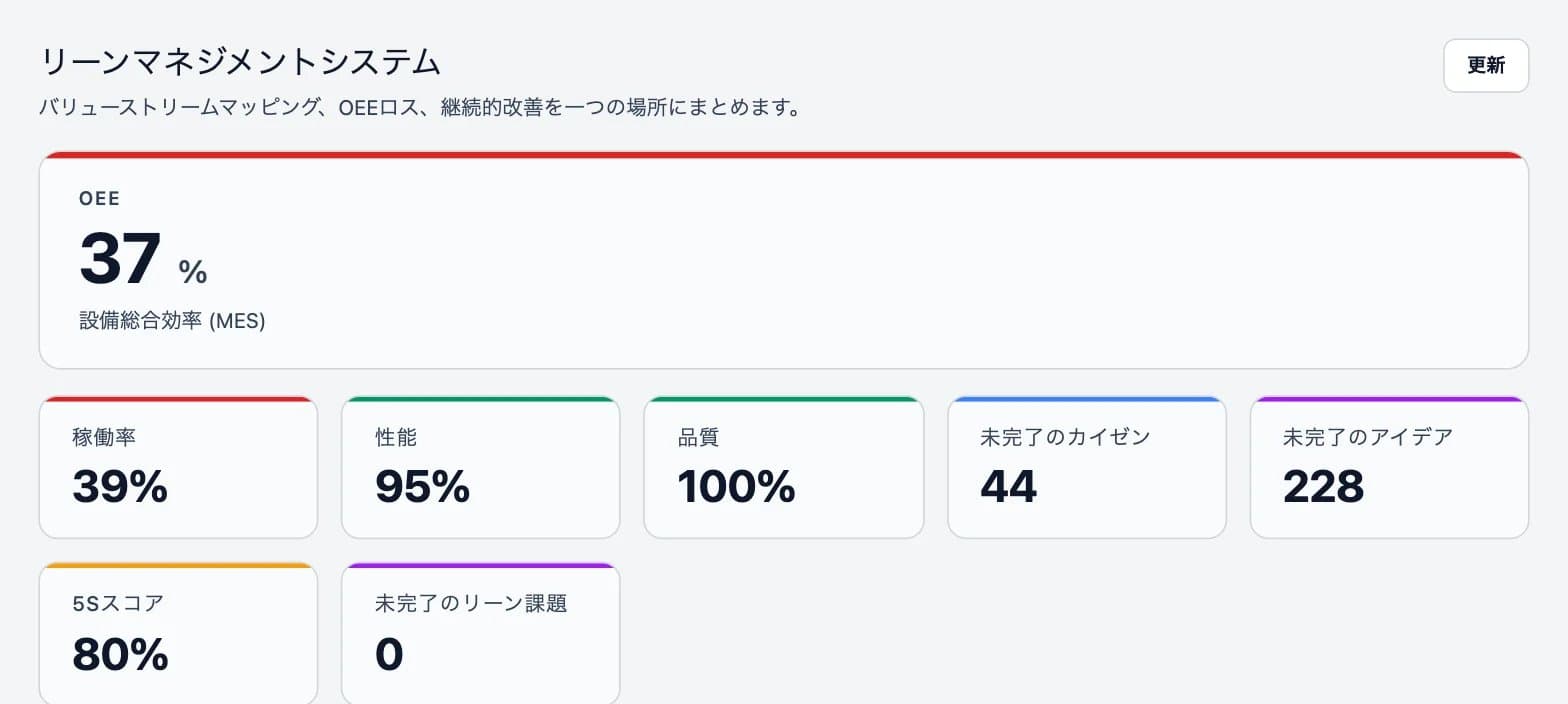

DBR77プラットフォームのスクリーンショット:リーンマネジメントシステム(OEEと主要ロス)DBR77プラットフォームのスクリーンショット:リーンマネジメントシステム(OEEと主要ロス)
DBR77プラットフォームの画面:リーンマネジメントシステム(OEEと主要ロス)(デモ工場のデータ)

パイロット開始前に意思決定の取り決めに合意する

最初のデバイスを設置する前に、ライン責任者と書面で意思決定の取り決めに合意してください。取り決めには次の内容を含めます。

  • このラインで重要な5つの指標。たとえば対応時間、「不明」停止の割合、稼働率、シフトあたりの生産量、OEE。
  • 指標ごとに1人の責任者。それを測るシフトで、名前または役割で決めます。
  • 対応を起こすしきい値。たとえば「対応時間が2日連続で15分を超えたら、保全と振り返りを行う」。
  • パイロットの成功基準。文書にし、スポンサーが署名します。

成功基準の一例として、8週目までに対応時間を10分未満、「不明」を停止時間の10%未満にする、というものがあります。数字は自社のベースラインをもとに設定してください。第1週にそのベースラインを記録する方法は、最初の30日間の記事で紹介しています。

定義は変えないでください。ISO 22400-2は、製造KPIごとに計算式、単位、時間的な扱いを定めています。すべてのラインが同じ方法でOEEを計算しなければ、後の比較が成り立ちません。

30/60/90日の測定計画

1か月目はデータがそろっているか、2か月目は人がそのデータに基づいて動いているか、3か月目はその成果に金額で見て価値があるかを確かめます。以下の目標は例です。自社のベースラインから設定してください。

期間 指標 目標の例 責任者
1〜30日目 リアルタイムで状態を送っている設備 パイロットラインの対象設備すべて プロジェクトリーダーとIT/OT
1〜30日目 設備の前で理由が入力された停止 停止の80%超 ライン責任者
31〜60日目 停止への平均対応時間 10分未満 保全リーダー
31〜60日目 「不明」停止の割合 10%未満 班長
31〜60日目 5分以内に確認されたアラート 90%超 班長
61〜90日目 ベースラインと比較した稼働率とOEE 4週間にわたる明確な上昇傾向 工場長
61〜90日目 改善効果の金額換算 財務部門と合意済み プロジェクトスポンサー

パイロットの途中で指標を増やさないでください。新しい問いが出てきたら、展開段階に向けてメモしておきます。

パイロット開始前にOEE 1ポイントの価値を把握する

ROI計算ツールは、御社のシフト、生産速度、利益率をOEE 1ポイントあたりの価値に換算します。90日目の評価を、財務部門が受け入れる数字で締めくくれます。

ROI計算ツールを開く

パイロット評価会議の進め方

2週間ごとに短い振り返りを行い、90日目に本格的な評価を行います。本格的な評価は約1時間です。スポンサー、ライン責任者、保全リーダー、班長1名、財務部門から1名を招きます。毎回同じ議題を使います。

  1. ベースラインと現在の比較。取り決めた5つの指標を1ページにまとめます。
  2. 時間(分)で見た上位3つのロスと、それぞれに何をしたか。
  3. 無視された、またはエスカレーションされたアラートとその理由。
  4. オペレーターと班長の声。会議の前に集めておきます。
  5. 金額換算した価値。開始時に財務部門と合意した方法を使います。
  6. 判断:実施、延長、中止のいずれかと、次のステップの日付。

班長の報告は重く受け止めてください。現場がアラートを役に立つと感じていれば、たいていは数字も改善するからです。

展開するかどうかの判断

McKinseyは、多くの企業が「パイロット止まり」に陥り、展開に至らないパイロットを続けている様子を説明しています。解決策は、取り決めに判断の日付を書き込むことです。90日目の結果は3つです。

  • 実施。 成功基準を達成。次のラインと展開計画を承認します。1つのパイロットの成功を工場の標準にする方法をご覧ください。
  • 延長。 データはそろったが、行動はまだ変わっていない状態。たとえば理由は入力されているが、対応時間が横ばい、という場合です。具体的な改善策を一つ決めて、4〜6週間延長します。
  • 中止。 設備は接続されたが、誰も対応を受け持っておらず、スポンサーにもそれを変えられない状態。1年間続くパイロットより、中止するほうが安く済みます。

実施の判断に必要なのは、ベースラインに対して測定された改善と、同じ立ち上げを繰り返せるチームです。数字が完璧である必要はありません。

6か月後に確認すべきこと

6か月後の問いは、改善が維持され、広がっているかどうかです。4つの点を確認します。

  • 後戻り。 対応時間がじわじわと延びていないか。理由が「その他」に戻りつつないか。
  • 理由リスト。 誰も使わない理由は削除し、2つの異なる問題を隠している理由は分割します。
  • アラートの負荷。 シフトごと、担当者ごとのアラート数を数えます。数が増えているなら、しきい値の調整が必要なことが多いです。
  • 価値。 OEEと停止時間を、当初のビジネスケースと金額で比較します。

Deloitteのスマートファクトリー調査では、先進的な導入企業は他のグループの約2倍の労働生産性向上を報告しています。次に何を加えるかを決めるには、Smart Industry Readiness Indexのようなフレームワークが役立ちます。

よくある質問

最初の90日間で最も重要な指標は何ですか?

停止から最初の対応までの対応時間です。最初の週からコントロールでき、人がデータを使っているかどうかがわかります。OEEは後から成果を裏付けます。

OEEはいつ改善し始めるべきですか?

通常はパイロットの後半です。理由入力が安定し、上位のロスへの取り組みが始まってからです。その時点で、対応時間はすでに短縮しているはずです。

パイロットの評価は誰が担当すべきですか?

議長はプロジェクトスポンサーが務めますが、数字を発表するのはライン責任者です。ITやベンダーが発表すると、製造部門はパイロットを他人のプロジェクトとして扱うようになります。

パイロットが目標に届かなかった場合はどうすればよいですか?

どこがうまくいかなかったのかを突き止めます。データか、対応か、価値かです。データの欠落はハードウェアで、遅い対応は担当者とエスカレーションのルールで解決します。中止の理由になるのは、価値を示せない場合だけです。

まとめ

準備の大部分は初日より前に済ませます。取り決めた指標と名前のついた責任者、スポンサーが署名した成功基準、そして90日目の判断の日付です。その後は、30/60/90日の表が、各責任者に何をいつ見るべきかを示します。最初の設備を接続する前に財務部門と決めておくべきことが一つあります。OEE 1ポイントをどう金額換算するかです。90日目の評価は、まさにその数字で締めくくられるからです。
