IoT zum wiederholbaren Betriebssystem machen in einem gewachsenen Werk
DBR77 Team · Veröffentlicht am
IoT wird zum wiederholbaren Betriebssystem, wenn jede Datenquelle an eine bestimmte Entscheidung, einen Verantwortlichen und einen festen Rhythmus gekoppelt ist: eine tägliche Verlustbesprechung von 10 Minuten, wöchentliche Problemlösung zu den größten Verlusten, ein monatliches Update der Standards und eine vierteljährliche Governance-Überprüfung. Mit diesem Rhythmus werden Entscheidungen vorhersehbar und überdauern Schichtwechsel, neue Führungskräfte und Personalwechsel.
Im Werk bedeutet Betriebssystem einfach, wie das Werk Entscheidungen trifft: wer sich was ansieht, wann, und was er ändern darf. Dieser Artikel zeigt, wie IoT-Daten jede Ebene speisen, wie Sie erkennen, dass es funktioniert, und wie Sie es am Laufen halten, wenn Personen wechseln.

Was "Betriebssystem" auf dem Shopfloor bedeutet
Es ist ein Besprechungskalender mit Regeln dazu, wer was entscheidet; die Software liefert nur die Daten. In einem gewachsenen Werk funktioniert der Rhythmus gleich, egal ob eine Presse aus den 1990ern einen aufgeklemmten Sensor hat oder eine neue Roboterzelle über OPC UA ausgelesen wird.
Die Lean-Praxis kennt das seit langem. Das Lean Enterprise Institute beschreibt standardisierte Arbeit als Grundlage für Verbesserungen, die überprüft und angepasst wird, sobald sich die Bedingungen ändern. Der PDCA-Zyklus endet mit "Act": Die Änderung wird zum Standard oder der Zyklus beginnt von vorn. IoT liefert verlässliche, zeitgestempelte Fakten dort, wo sich die meisten Werke bisher auf ihr Gedächtnis verlassen haben.
Auf der ITM Industry Europe 2026 zeichnete DBR77 sieben Vorträge zu KI in Fabriken auf (Aufzeichnungen, auf Polnisch). In seinem Fazit nannte Paweł Dera von DBR77 die Erkenntnis, die in jedem Vortrag wiederkam. KI und Daten werden erst nützlich, wenn sie an eine bestimmte Entscheidung mit Verantwortlichem gekoppelt sind, nicht an "wir wollen datengetriebener werden". In der Praxis lohnt sich ein Modell, wenn es die Reaktionszeit eines Vorgesetzten verkürzt oder der Instandhaltung sagt, worauf sie zuerst schauen soll, denn beide Effekte lassen sich messen.

Die vier Ebenen des Rhythmus
Jede Ebene hat eine Besprechung, einen Datensatz, eine Art von Entscheidung und einen Verantwortlichen. Der Verantwortliche ist eine Rolle, daher läuft das System weiter, wenn eine Person geht.
| Rhythmus | Besprechung | Verwendete Daten | Getroffene Entscheidung | Verantwortlich |
|---|---|---|---|---|
| Täglich | 10-minütige Verlustbesprechung zu Schichtbeginn | Die drei größten Verluste der letzten 24 Stunden nach Minuten, offene Aufgaben, Reaktionszeiten | Welcher Verlust heute eine Maßnahme bekommt und wer sie übernimmt | Schichtführer |
| Wöchentlich | Problemlösung zu den größten Verlusten, 45 bis 60 Minuten | Stillstands-Pareto nach Grund für die Woche, wiederkehrende Stillstände, Reparaturzeiten | Grundursache und Gegenmaßnahme für den größten Verlust, mit Verantwortlichem und Datum | Produktionsleiter mit Instandhaltung |
| Monatlich | Aktualisierung der Standards | Daten vorher und nachher zu Gegenmaßnahmen, Nutzung der Gründeliste, Alarmschwellen | Welche Gegenmaßnahme zum Standard wird: Arbeitsanweisung, Instandhaltungsaufgabe, Schwellenwert | Werksleiter oder Leiter kontinuierliche Verbesserung |
| Vierteljährlich | Governance-Überprüfung | Datenqualität, Änderungsprotokoll der Definitionen, Maschinenabdeckung, Scorecard | Änderungen an Definitionen, nächste Linien, Investitionen | Werksleiter mit IT/OT und Qualität |
Die tägliche Ebene ist auf zehn Minuten begrenzt, und alles, was länger braucht, geht in die wöchentliche Besprechung.
Wie IoT-Daten jede Ebene speisen

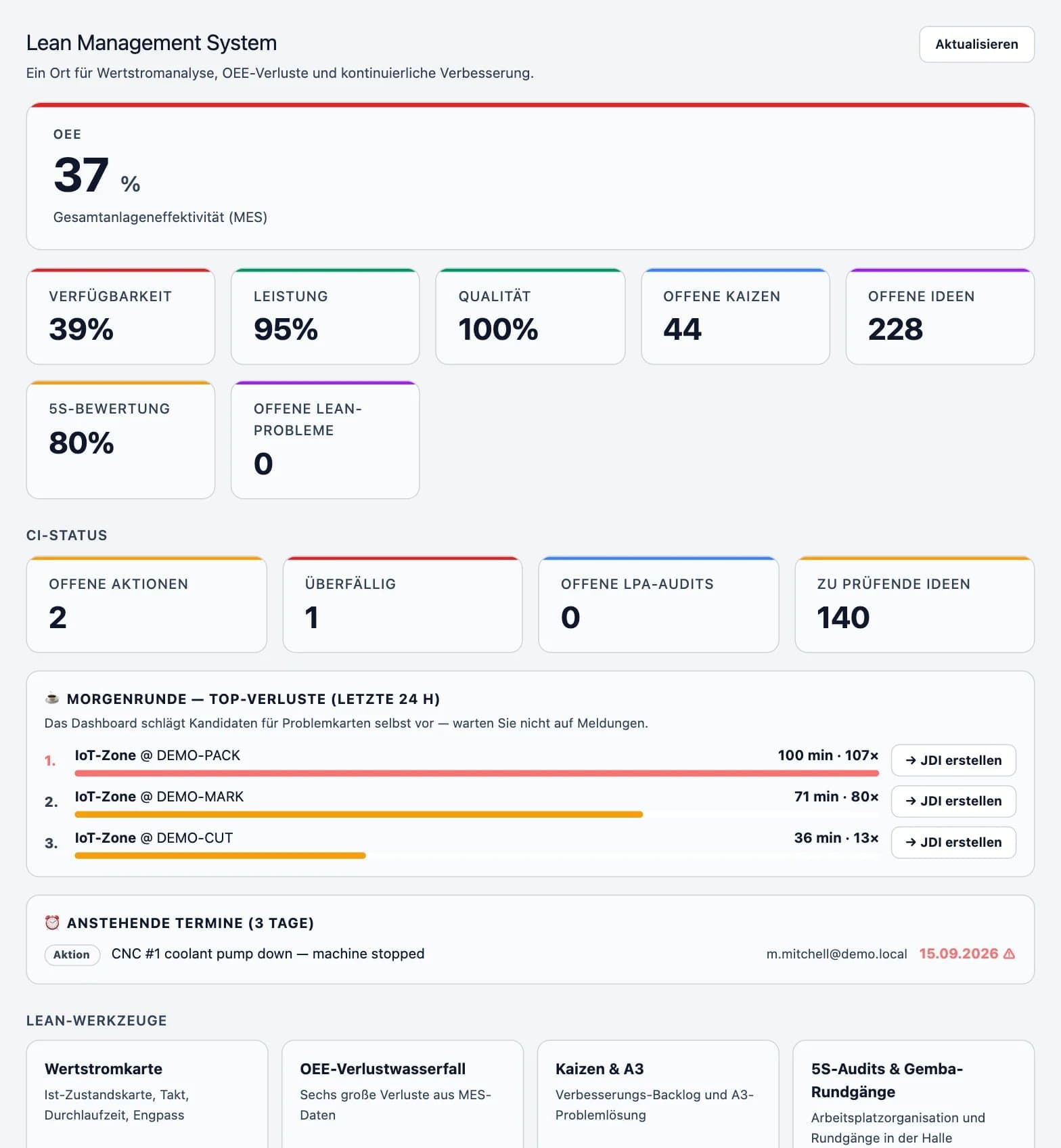

Täglich. Der Live-Maschinenstatus zeigt jeden Stillstand in dem Moment, in dem er passiert. Bediener wählen den Grund an der Maschine in etwa zwei Sekunden, und jeder Alarm wird zu einer Aufgabe mit Verantwortlichem. Bis zum nächsten Morgen sind die drei größten Verluste nach Minuten eingestuft, anhand von Kategorien wie den sechs großen Verlusten.
Wöchentlich. Das Team schaut, welche Stillstände sich an welcher Maschine und in welcher Schicht wiederholen. Ein Stillstand, der von Tag zu Tag zufällig wirkt, zeigt oft ein wöchentliches Muster.
Monatlich. Die Daten bestätigen, ob eine Gegenmaßnahme gewirkt hat. Vergleichen Sie vier Wochen davor mit vier Wochen danach. Ist der Verlust gesunken, aktualisieren Sie den Standard. Ist er nicht gesunken, kommt die Gegenmaßnahme zurück in die wöchentliche Besprechung.
Vierteljährlich. Definitionen, Verantwortliche und Datenqualität werden geprüft, wie in IoT-Governance nach dem ersten Jahr beschrieben.
An einer Wellpappverpackungslinie senkte allein die tägliche Ebene die durchschnittliche Reaktionszeit auf Stillstände von 24 auf 9 Minuten, wie in unserem Artikel über weniger Stillstand durch Echtzeitdaten beschrieben.
Wenn der Rhythmus stabil ist, lässt sich ein Teil der Reaktion automatisieren. DBR77 IRIS beschreibt dies als geschlossene Ausführung: Die KI empfiehlt, Menschen genehmigen, das System führt aus. Unser Artikel zum Übergang von der Transparenz zur geschlossenen Reaktion behandelt, wann dieser Schritt sinnvoll ist.
Möchten Sie den Rhythmus mit Ihren eigenen Daten sehen?
Wir ordnen Ihre heutigen Besprechungen den vier Ebenen zu und zeigen, welche IoT-Daten jede davon nutzen würde.
Anzeichen, dass das Betriebssystem funktioniert
Sie wissen, dass sich der Rhythmus durchgesetzt hat, wenn:
- die tägliche Besprechung pünktlich beginnt, ohne dass der Werksleiter anwesend ist;
- kein Verlust länger als vier Wochen ohne Gegenmaßnahme an der Spitze des Pareto bleibt;
- die Reaktionszeit auf Stillstände stabil bleibt oder weiter sinkt;
- der Anteil der Stillstandszeit ohne Grund niedrig bleibt, zum Beispiel unter 10 %;
- sich die Standards jeden Monat ändern und jede Änderung auf Daten zurückgeht;
- jeder Schichtführer sagen kann, welche Entscheidung jeder Bildschirm unterstützt, und Bildschirme ohne Entscheidungsbezug entfernt wurden.
Wie er Personalwechsel übersteht
Ein guter Schichtführer kann eine Linie allein durch Talent tragen, doch wenn diese Person geht, sinken die Ergebnisse innerhalb weniger Wochen. Ist der Rhythmus schriftlich festgehalten, übernimmt die nächste Person die Methode zusammen mit den Daten.
Vier Praktiken helfen, es zu verankern:
- Jede Besprechung auf einer Seite festhalten: Tagesordnung, Daten, Entscheidung, Rolle des Verantwortlichen, Zeitlimit.
- Verantwortliche nach Rolle zuweisen. Alarme, Aufgaben und Gründelisten gehören zu "Schichtführer, Linie 3", damit eine Übergabe sie automatisch mitnimmt.
- Neue Führungskräfte über die Besprechungen einarbeiten: zwei Wochen in der täglichen und wöchentlichen Besprechung, bevor sie diese selbst leiten.
- Das Änderungsprotokoll führen. Wenn jemand fragt, warum ein Schwellenwert 5 Minuten beträgt, steht die Antwort im Protokoll, mit den Daten dahinter.
Wo Sie anfangen, wenn eine Linie läuft
Beginnen Sie mit der täglichen Besprechung an der Linie, die bereits Live-Daten hat. Ergänzen Sie die wöchentliche Besprechung nach etwa vier Wochen, sobald die Gründe durchgängig erfasst werden. Die monatliche Aktualisierung der Standards folgt auf die ersten Gegenmaßnahmen, und die vierteljährliche Überprüfung, sobald eine zweite Linie live ist. Das ist dieselbe Reihenfolge wie beim Weg von einem Pilotprojekt zum Werksstandard, nur auf die Besprechungen angewandt.
McKinsey beschreibt, wie viele Unternehmen im "Pilot-Purgatorium" bleiben. Mit einem laufenden Rhythmus tritt jede neue Linie einfach den bereits bestehenden Besprechungen bei.
Häufige Fragen
Wie lange dauert es, den Rhythmus aufzubauen?
Die tägliche Besprechung kann in der ersten Woche mit Live-Daten starten. Ein vollständiger Rhythmus mit vier Ebenen braucht meist zwei bis drei Monate, weil die monatliche und vierteljährliche Ebene Ergebnisse zum Überprüfen brauchen.
Ist das anders als tägliches Lean-Management?
Es ist tägliches Lean-Management, gespeist aus Maschinendaten. Verluste, Gründe und Reaktionszeiten stammen aus zeitgestempelten Ereignissen, daher beginnen die Gespräche mit Fakten.
Was, wenn Vorgesetzte die tägliche Besprechung als zusätzliche Berichterstattung empfinden?
Dann ist sie zu lang oder es wird nichts entschieden. Halten Sie sie bei zehn Minuten und schließen Sie mit einer Maßnahme und einem Verantwortlichen ab.
Wo passt KI hier hinein?
Dort, wo bereits eine Entscheidung existiert. Ein Modell, das einordnet, was die Instandhaltung zuerst prüfen sollte, oder das die Reaktionszeit eines Vorgesetzten beschleunigt, fügt sich in die tägliche oder wöchentliche Ebene ein.
Fazit
Der größte Teil der Arbeit liegt im Kalender und in der Zuweisung von Verantwortlichen nach Rolle, und für den Anfang reicht eine Linie mit Live-Daten. Der erste Schritt ist eine einseitige Beschreibung der täglichen Besprechung für diese Linie (Tagesordnung, Daten, Entscheidung, Rolle des Verantwortlichen und das Zehn-Minuten-Limit), die der Schichtführer zu Beginn der nächsten Schicht leitet.
Bauen Sie den Rhythmus gemeinsam mit uns auf
Sprechen Sie mit uns darüber, wie Ihre erste vernetzte Linie zu einem Rhythmus wird, den das ganze Werk wiederholen kann.
Quellen
- DBR77, ITM Industry Europe 2026 conference recordings (auf Polnisch), 2026
- Lean Enterprise Institute, Standardized Work
- Lean Enterprise Institute, PDCA
- Vorne, The Six Big Losses
- McKinsey & Company, IoT value set to accelerate through 2030: Where and how to capture it, 2021
- DBR77, IRIS
- DBR77 IIoT-Pilotdaten, Wellpappverpackungslinie (Kunde anonym), 2026
